恒 鴻 簡 報
第一期
(總第八期)
金虎辭歲,玉兔臨門。伴隨著新年的喜慶氣息,我們正跨步在2011年的希望大道上。過去的2010年,源于大家的辛勤努力與工作奉獻精神,公司保持著健康、穩步、持續的發展勢頭。在此,向全體員工付出的辛勤勞動和奉獻表示衷心的感謝,并致以最誠摯的新年問候及崇高的敬意。
2010年是江蘇恒鴻建設咨詢有限公司,團結奮進,克難攻堅,取得輝煌成績的一年,在每一位同事辛勤工作、積極進取、樂于奉獻之下,取得了公司業績,公司利潤創歷史新高的豐收年。工程創優取得新成果,創建省示范監理項目計劃得到落實;仡櫣疽荒陙碜哌^的歷程,我們倍感艱辛與驕傲。總結2010年的成績是為了承上啟下,繼往開來。2011年是國家十二五規劃的開局之年,國家經濟政策由“適度寬松”轉向“穩健”的變化必然對建筑市場產生深刻影響,需要我們密切注意市場信息,未雨綢繆。展望規劃2011年,必將又是一個輝煌燦爛的新一年。相信公司全體同仁,在江凌董事長指揮下,在瞿總的帶領下,團結一致、同心同德、奮力拼搏。壯美的2011年,必將如詩、如畫般在我們面前展開!
最后,再次祝福大家新年愉快、身體健康、合家歡樂、兔年吉祥!
江蘇恒鴻建設咨詢有限公司編 二 O 一 一年元月
快訊一:
江蘇恒鴻建設咨詢有限公司于2011年1月11日在公司對監理人員進行了業務考核。

快訊二:
江蘇恒鴻建設咨詢有限公司于2011年1月26日在溧陽天目湖華天渡假村舉行了年終表彰大會,公司領導江董、瞿總對2010年度的工作進行了總結,對在2010年度的優秀職工進行了表彰,對2011年的工作提出了目標和要求。

快訊三:
2011年2月1日,本公司正式開始春節假期,于2月10日上班。
快訊四:
2011年2月15日,本公司邀請安監站領導對部份監理人員進行了安全培訓。
特別報道:
二○一一年建設工程安全生產工作意見
宜建[2011]7號
一、指導思想:
全面貫徹落實“三個代表”重要思想,踐行科學發展觀,切實維護廣大人民群眾的根本利益。充分認識安全生產工作的重要性和緊迫性,堅持以人為本,牢固樹立“人民群眾的生命安全高于一切”和“安全生產責任重于泰山”的思想觀念,堅持“安全第一、預防為主、綜合治理”的方針,進一步加強政府對安全生產工作的領導,落實安全生產行業監管和屬地監管責任,落實生產經營單位安全生產的主體責任,努力促進建設工程安全生產形勢的穩定、持續好轉。
二、工作目標:
不斷完善和全面落實安全生產管理的各項制度和措施,求真務實,齊抓共管,加強對建設各方責任主體安全生產的監督檢查,加大事故隱患查處和治理力度,嚴防較大以上事故的發生,促進安全生產與經濟社會同步協調發展,努力實現建設工程安全生產狀況的根本好轉。堅決杜絕較大和重特大事故發生;事故起數、傷亡人數、直接經濟損失數較去年下降20%,不發生責任事故。
三、工作措施:
(一)整頓規范建筑市場,嚴格市場準入
1、加強春節節前市場管理檢查,用兩個月的時間,徹底清查全市在建建設工程未辦理相關審批手續的違法違規行為并協助部分建設單位從速辦結相關審批手續。
2、從元月起,有下列情況之一的,不論工程性質如何一律停工:(1)工程施工圖未經審查合格的;(2)施工企業不具有相應的資質,未取得企業安全生產許可證,建造師不具備執業資格,未簽訂完整的施工合同的;(3)體量較大的工程未委托有資質的監理公司實施監理的;(4)外地施工企業未辦理進市備案的。
3、在新開工程辦理安監備案方面,將繼續嚴格執行中隊初驗、市站復驗的審核制度,對現場安全生產條件較差、規章制度不健全、人員證件不對應的工程堅決不予發放安全監督證。
(二)強化教育培訓機制,夯實基層基礎
4、以片區、鄉鎮、項目為單位,以建造師、專職安全員、兼職安全員、監理人員為對象,堅持每月舉辦一次技術知識培訓,并結合各時段事故特點有針對性地開展一些專題講座。
5、堅持每月一次的監察大隊安監人員業務知識培訓,重點培訓法律法規、實體監督要點、應急處理處置辦法等。
(三)嚴格安全動態監管,強勢市場清出
6、嚴格執行住建部《建筑施工企業安全生產許可證動態監管暫行辦法》,對施工企業有類似違規行為的,堅決報省住建廳,暫扣其安全生產許可證。
7、實施施工企業安全生產黃牌警告和百分考核制度、監理企業清出和建議暫停招投標資格,具體為:(1)對受通報批評和實施行政處罰的工程懸掛黃牌直至整改結束;(2)對項目經理在一年內因安全生產原因被累計扣滿40分的,三年內不予辦理安全資格證延期手續;(3)對同一企業的項目經理一年內因安全生產原因被累計扣滿100分的,企業安全生產許可證到期后不予辦理延期手續;(4)對進市施工、監理企業一年內連續發生二起一般事故或一起較大事故的,清出本地市場;(5)對本市施工、監理企業一年內連續發生兩起一般事故或一起較大事故的,建議省住建廳暫扣其安全生產許可證半年或停止招投標半年。
8、在新企業辦理安全生產許可證方面,繼續嚴格土建、裝飾和拆房類企業的安全生產許可證和人員上崗證的申報。在企業安全生產許可證動態監管方面,對一些拿到安全生產許可證以后,放松安全管理、人員配備不足、經費投入不足、日常檢查基本不開展的企業,嚴格按照上級相關規定及有關程序堅決予以處理直至清出市場。今年將重點督查總承包三級企業和重點專業企業。
(四)繼續深化隱患排查,突出專項整治
9、各施工企業必須及時制定今年的隱患排查方案,并認真對照?qǐng)?zhí)行。施工企業(不設分公司)應每月開展一次安全檢查,設分公司的總公司應每季度開展一次安全檢查,分公司每月一次,監理企業參照?qǐng)?zhí)行。
10、每逢雙月組織開展安全生產大檢查,單月組織開展六個內容的安全專項整治,分別是:(1)深基坑、高支模、起重機械設備和腳手架;(2)施工現場防火;(3)拆除工程;(4)預防高處墜落;(5)城區安全文明長效管理;(6)鄉鎮工業集中區建筑工程。
(五)提高論證審查標準,嚴控危險源點
11、在2010年建設局《關于切實加強城區深基坑支護安全管理的通知》規定的基礎上,從2011年起把深基坑分部分項工程論證要求擴大到全市范圍。
12、混凝土模板支撐工程論證范圍明確為:搭設高度5m及以上;搭設跨度10m及以上;施工總荷載10kN/㎡及以上;集中線荷載15kN/m及以上;高度大于支撐水平投影寬度且相對獨立無聯系構件的混凝土模板支撐工程。
13、腳手架工程中的懸挑式腳手架論證范圍明確為:架體高度16m及以上懸挑式腳手架工程;將附著式整體和分片提升腳手架工程論證范圍明確為:提升高度120m及以上附著式整體和分片提升腳手架工程。
14、針對我市高處墜落事故多發的特點,從本意見發布之日起,強制要求:在(大型屋面板和現澆樓面、屋面)預留洞口預制和澆筑前,在洞內鋪設直徑不低于10㎜、網格間距不大于15㎝、鋼筋伸入現澆面不少于50㎝的鋼筋網片,再在上面鋪設一定厚度的木板,待竣工時再剪除鋼筋,最大限度地降低高處墜落事故發生的幾率。
(六)堅持安全例會制度,做足預警提示
15、局每季度召開由總承包一二級企業、主要專業承包企業參加的安全生產例會,查驗各企業季度安全工作開展情況并進行交流。監察大隊各中隊必須每季度召開由片區項目建造師、專職安全員、總監理工程師參加的片區工程安全生產例會,傳達上級精神,布置片區下階段重點工作。
16、繼續完善遠程視頻實時監控和試點IC卡管理系統,明確平方面積1萬及以上的單體或小區工程必須安裝視頻實時監控系統。繼續改進宜興建設信息網安全監督欄目。
各部門各單位要切實加強領導,落實責任,把進一步加強和改進安全生產工作擺在服從大局、服務經濟、強調民生的重要位置,持之以恒,常抓不懈。要加強調查研究,推進安全生產理論、監管體制和機制、監管方式和手段、安全科技、安全文化等方面的創新,不斷增強安全生產工作的針對性和實效性,為我市新一輪的城市建設保駕護航,為全市經濟社會的轉型發展作出應有的貢獻。
宜興市建設局
二○一一年一月十二日
學習園地:
扣件式鋼管腳手架安全技術控制要點
腳手架工程常見事故類型為:腳手架整體垮塌、高處墜落及物體打擊事故。
腳手架工程管理必須嚴格按照住建部《危險性較大的分部分項工程安全管理辦法》的規定執行,目前主要執行的行業標準有《建筑施工扣件式鋼管腳手架安全技術規范》(JGJ130-2001)。

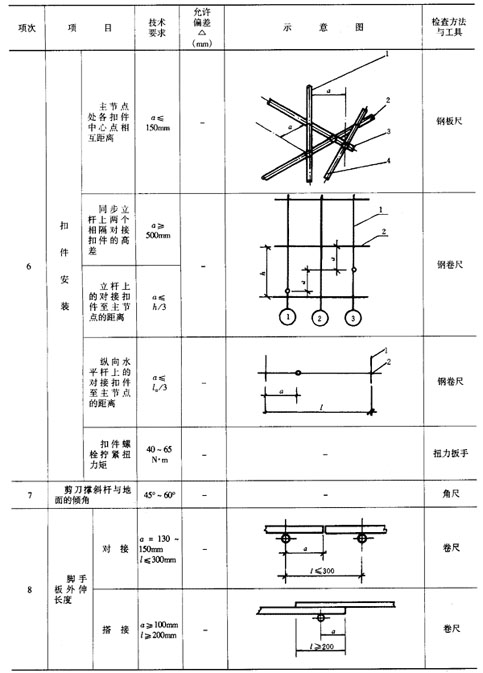

腳手架工程專項施工方案必須按有關規定嚴格履行審核、審批、交底、及搭設完后的驗收管理程序,實施分段驗收,驗收合格后方可投入使用。
1、腳手架使用的鋼管、 扣件、安全網、竹片(腳手板)、懸挑腳手架所用的型鋼、鋼絲繩、繩卡等應符合方案設計要求及國家(行業)標準。腳手架搭設人員必須持證上崗,并正確穿戴好個人安全防護用品。
2、落地式腳手架立桿下基礎必須平整并分層夯實,其承載力必須符合專項方案設計要求,基礎必須硬化,并設有排水設施。24m高度以下腳手立桿底部應設置底座及墊板(木墊板厚度不得小于50㎜),對24m以上高度的腳手架立桿底部墊板宜用槽鋼(16#以上)。
3、腳手架立桿,縱向水平桿(大橫桿)、橫向水平桿(小橫桿)必須設置到位,立桿垂直偏差不得超過架高1∕200,做到橫平豎直。立桿垂直度允許最大偏差10cm ,立桿縱向間距應符合方案設計要求,立桿橫距1.05m,上下相鄰 兩縱向水平桿間距(歩距)1.8m,立桿接頭除頂層頂步外,其余各層各步接頭必須采用對接扣件連接,相鄰立桿的接頭不得在同步內,錯開不小于50㎝。大橫桿的對接扣件應交錯布置:兩根相鄰大橫桿的接頭不宜設置在同步或同跨內,錯開的距離不應小于500㎜?奂菟〝Q緊扭力距不應小于40N .M,且不大于65 N .M。 桿件端頭伸出扣件不應小于10㎝。
4、腳手架必須設置縱橫向掃地桿?v向掃地桿應采用直角扣件固定在距底座面不大于20㎝處的立桿上。橫向掃地桿固定在緊靠縱向掃地桿下方的立桿上。當立桿基礎面不在同一高度上時,必須將高處的縱向掃地桿向低處延長兩跨與立桿固定。
5、立桿必須用連墻件與建筑物可靠連接,并靠近主節點設置,偏離主節點的距離不應大于300㎜,連墻件一般按“二步三跨“標準設置,對高度在24m以下的腳手架,采用剛性連墻件或采用拉筋和頂撐配合使用的附墻連接方式;對高度24m以上的雙排腳手架,必須采用剛性連墻件與建筑物可靠連接。
6、一字型、開口型腳手架的兩端必須設置連墻件和橫向斜撐,連墻件的垂直間距不應大于4 m(兩步)。
7、高度在24 m以下的腳手架,必須在外側立面的兩端各設置一道剪刀撐,由底至頂連續設置,每道剪刀撐跨越立桿的根數5-7根,斜桿與地面的傾角45°-60°。每道剪刀撐間距9-15 m。高度在24m以上的雙排腳手架應在外側立面全長和全高上連續設置剪刀撐。剪刀撐斜桿的接頭宜用搭接,搭接長大于1m,剪刀撐斜桿應用扣件固定在橫向水平桿的伸出端或立桿上。
8、腳手架架體首層及每隔兩步設置一道竹笆,施工操作層必須滿鋪竹笆或腳手板,并綁扎牢固,主體結構超過18層時,應每步鋪設竹笆,竹笆下縱向水平桿間距≤400㎜。
9、腳手架內側立桿與建筑物之間 應采用封閉措施,首層必須用木板全封閉,向上每隔不超過10m設置一道水平封閉措施。
10、腳手架每步外側應設護身欄桿和擋腳板,架體外側立面必須自上而下張?jiān)O(shè)標準阻燃型密目式安全網(≥2000目∕100C㎡),網扣應用鉛絲扣牢。立桿頂端高出女兒墻上皮1m,高出檐口1.5m。
11、建筑物門洞處兩側腳手架雙立桿、八字撐、斜腹桿等構造設置必須符合規范要求。

12、懸挑腳手架懸挑梁宜采用工字鋼,預埋結構件應與主體結構牢固連接(嚴禁用螺紋鋼作預埋結構件),懸挑梁的錨固應使用鋼板或型鋼壓頂,螺栓連接,錨固點不少于兩組,嚴禁采用鋼筋焊接的連接方式。立桿底部與懸挑梁應有固定措施。懸挑梁端頭應拉設拉索和建筑物拉結或在懸挑梁下支設三角桁架結構。
13、作業層上的施工荷載應符合設計要求,不得超載。腳手架上嚴禁附著起重設備,嚴禁在架體上擱置滑槽。腳手架在使用期間,嚴禁拆除立桿、大橫桿、小橫桿、掃地桿、連墻件、剪刀撐等。腳手上動火作業時,必須落實防火安全措施。
14、拆除腳手架時必須由上而下逐層拆除,連墻件必須隨腳手架逐層拆除,雨、雪及大風、大霧等惡劣天氣應停止搭拆作業。

1―立桿;2―縱向水平桿;3―橫向水平桿;4―竹笆腳手板;5―其它腳手板 圖6.2.1-2 鋪竹笆腳手板時縱向水平桿的構造

(a)腳手板對接;(b)腳手板搭接 圖6.2.3 腳手板對接、搭接構造

1―橫向掃地桿;2―縱向掃地桿 圖6.3.2 縱、橫向掃地桿構造

(a)挑空一根立桿(A型);(b)挑空二根立桿(A型); (c)挑空一根立桿(B型);(d)挑空二根立桿(B型); 1―防滑扣件;2―增設的橫向水平桿;3―副立桿;4―主立桿 圖6.5.1 門洞處上升斜桿、平行弦桿桁架

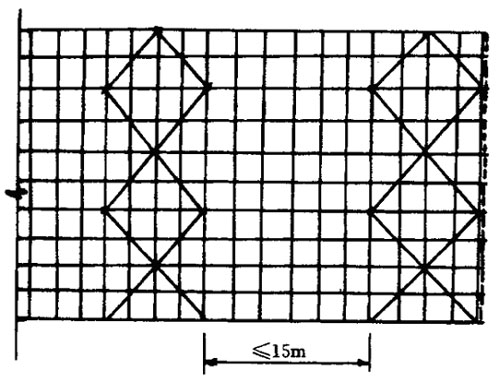

圖6.6.2 剪刀撐布置

1―上欄桿;2―外立桿;3―擋腳板;4―中欄桿 圖7.3.11 欄桿與擋腳板構造

1―外立桿;2―內立桿;3―橫向水平桿;4―縱向水平桿;5―欄桿;6―擋腳板;7―直角扣件;8―旋轉扣件;9―連墻件;10―橫向斜撐;11―主立桿;12―副立桿;13―拋撐;14―剪刀撐;15―墊板;16―縱向掃地桿;17―橫向掃地桿; 圖1 扣件式鋼管腳手架各桿件位置
井架物料提升機裝拆及使用安全技術控制要點
井架物料提升機常見的事故類型主要有:井架架體的倒塌、吊籃墜落及井架物料提升機裝拆檢修過程中的高處墜落和機械傷害事故,目前執行的行業標準主要有:《龍門架及井架物料提升機安全技術規范》(JGJ88-2010)、《建筑機械使用安全技術規程》(JGJ33-2001)和《施工現場機械設備檢查技術規程》(JGJ 160-2008)。
井架物料提升機必須嚴格按建筑起重機械管理程序?qū)嵤┕芾,其裝拆專項施工方案必須嚴格履行審核、審批程序,安裝后須經驗收合格并領取使用登記證后方可投入使用。井架物料提升機的制造商應具有特種設備制造許可資格,裝拆單位應具有起重機械裝拆資質及安全生產許可證,裝拆作業人員和操作人員必須取得特種作業資格證書。
井架物料提升機裝拆及使用安全技術要點:
1、基礎要求,對30M以下 井架物料提升機的基礎應符合下列規定:
①土層壓實后的承載力不小于80kpa,澆筑混凝土強度等級 不小于C20;厚度不小于30cm,能承載設計載荷。
②混凝土承臺應符合說明書要求,預埋件埋設應正確;
③基礎表面應平整,水平度偏差值不應大于10mm;
④應有排水措施;
⑤架體接地電阻≤10Ω。
對30M以上物料提升機的基礎應進行設計計算。
2、架體安裝:
①提升機架體安裝時,應先將地梁(底座)與基礎連接牢固。安裝不大于8m,應采取臨時攬風繩固定;
②架體各節點的連接螺栓必須緊固(螺栓直徑≥12mm),不得缺少漏裝;
③架體安裝的垂直偏差不應超過架體高度的1.5/1000;
④導軌接點截面錯位不大于1.5mm;對重導軌、防墜器導軌錯位不應大于0.5mm.
⑤吊籠應采用滾動導靴,對重導向裝置應設有防脫軌保護裝置。
⑥提升機的架體和纜風繩靠近輸電線路時,應保證最小安全距離(見表一),并應采取安全防護措施; 與架空輸電線路的最小安全距離
外電線路電壓
(kv) |
1以下 |
1~10 |
35~110 |
154~220 |
330~500 |
最小安全距離 (M) |
4 |
6 |
8 |
10 |
15 |
⑦提升機架體在與各樓層通道相接的開口處應采取加強措施。
3、附墻架安裝
①附墻架的設置應符合設計要求,其間距不宜大于6m,必須采用剛性連接,附墻架及架體不得與腳手架連接;
②在建筑物的頂部應設置一組附墻架,架體自由高度應≤6米;
③附墻架的材質應符合設計規定。附墻桿可用角鋼或鋼管,并形成平面穩定結構,端頭可用螺栓或扣件連接。
4、纜風繩設置
當提升機無法用附墻架時,應采用纜風繩穩固架體;
①纜風繩用直徑不小于8mm的鋼絲繩,嚴禁用鋼筋等;
②提升機高度在20m及以下時,纜風繩不小于1組,提升機高度在21-30m時,纜風繩不應小于2組,每組用4根纜風繩對角設置;
③纜風繩與地面夾角為45 ° — 60 °之間。
④纜風繩樁錨應左右間隔0.5m以上,打入兩根腳手鋼管(深度>1.7m),并將露出地面部分用扣件鋼管水平連接牢靠,樁頂部扣上扣件,以防纜風繩滑脫。(不得拉在樹木,電桿等物件上);
⑤纜風繩應用花籃螺栓對角同時拉緊(不得在相鄰兩角同時拉緊);
⑥架體高度≥30米的高架提升機不 準使用纜風繩。
5、安全裝置安裝。井架物料提升機的安全裝置包括:
①樓層?垦b置;
②防墜安全器,防墜器應經型式檢驗合格。
③吊籃安全門(應采用機電聯鎖裝置);
④上下極限限位裝置;(應調整至吊籠上升到最高點至天梁輪最低點之間的距離不小于3m)
⑤緊急斷電開關(非自動復位型)
⑥起重量限制器,應經型式檢驗合格。當荷載達到額定起重量的90%時,起重量限制器應發出警示信號;當荷載達到額定起重量的110%時,起重量限制器應切斷上升主電路電源。
⑦高架提升機(30m以上)吊籠應有自動停 層功能、防墜安全器為漸進式;應具有自升降安裝拆卸功能;應具有語音及影像信號。
⑧提升機架體地面進料口處應搭設防護棚,防護棚長度:低架提升機應大于3m,高架提升機應大于5m,雙層防護棚的上下竹片層距離不小于60cm。
6、提升機構
①滑輪組與架體(或吊籃)應采用剛性連接,嚴禁采用鋼絲繩、鉛絲等柔性連接和使用開口拉板式滑輪,滑輪應設有防鋼絲繩脫槽的裝置
②提升鋼絲繩不得接長使用,(吊籠鋼繩直徑≥12mm)端頭與卷筒應用壓緊裝置卡牢,在卷筒上應按順序整齊排列。當?shù)趸@處于工作最低位置時,卷筒上的鋼絲繩應不少于3圈;
③鋼絲繩端頭的固定采用繩卡時,繩卡數量不得少于3個,繩卡壓板在受力繩一側,不得正反交錯設置繩卡。卷揚機鋼絲繩穿越主干道時,必須設置溝槽保護。
④卷揚機應安裝在地勢較高,且平整堅實的位置上,固定卷揚機的樁錨應錨固可靠,不能以樹木、電桿代替樁錨。
⑤卷揚機制動帶磨損厚度超過原厚1/2時必須更換,制動輪上不得有油污,制動必須可靠(吊籃離地1.5m以內停機試驗)
⑥禁止使用倒順開關作卷揚機的控制開關。
7、使用安全
①物料在吊籃內應均勻分布,不得超出吊籃,嚴禁超載使用;
②嚴禁人員攀爬、穿越提升機架體和乘吊籃上下;
③司機在信號不清時不得開機,作業中不論任何人發出緊急停車信號,應立即執行,下班后要將吊籃停至最低點,切斷電流,鎖好電箱;
④提升機處于工作狀態時,不得進行保養、維修。檢修時,應將控制開關扳至零位切斷主電源,并在開關處掛“禁止合閘”標志,并設監護人;
⑤使用中發現鋼絲繩、滑輪磨損達報廢標準時必須立即更換。
8、提升機拆除
①在拆除纜風繩或附墻架前,應先設臨時纜風繩或支撐,確保架體自由高度不大于8m;
②拆除作業中嚴禁從高處向下拋擲物件;
③因故中斷作業時,應采取臨時穩固措施;
④作業人員必須正確穿戴好個人安全防護用品。
塔式起重機使用安全技術控制要點
塔式起重機發生的事故類型主要有:塔機傾覆、機械傷害、起重傷害等事故,目前執行的主要行業標準有《建筑機械使用安全技術規程》(JGJ33-2001),《建筑施工塔式起重機安裝、使用、拆卸安全技術規程》(JGJ196-2010)及《塔式起重機》(GB/T5031-2008)、《建筑工程機械安裝質量檢驗規程》(DGJ32/J65-2008)。
塔式起重機必須嚴格按建筑起重機械管理程序?qū)嵤┕芾恚óa(chǎn)權登記—安裝告知—檢測檢驗—使用登記—拆卸告知—登記注銷),塔式起重機的安裝、拆卸工、起重司機、起重信號工、司索工等特種作業人員必須持有建筑施工特種作業操作資格證書,塔機安裝完后須經驗收合格領取使用登記證后方可投入使用。對達到規定使用年限的塔機需經安全評估合格后方可在規定使用期內繼續使用。
1.塔式起重機基礎的承載力應符合塔機使用說明書中的規定要求,若基礎土質承載力達不到要求,必須對塔機基礎進行專門設計,基坑開挖時,應對基礎邊坡采取支護措施。
混凝土基礎應符合下列要求:
①混凝土強度等級不低于C35;
②基礎表面平整度偏差≤1/1000;
③預埋件的位置、標高和垂直度以及施工工藝應符合塔機使用說明書的要求;
④基礎不得積水,地腳螺栓不得被物料垃圾覆蓋。
2.當塔機周圍高壓線影響其安全使用時,必須對高壓線搭設防護架,防護架必須有足夠的強度和穩定性。塔機接地電阻≤4Ω。
3.當多臺塔式起重機在同一施工現場交叉作業時,應編制專項方案,并采取防碰撞的安全措施。任意兩臺塔機之間的最小架設距離應符合下列規定:
①低位塔機的吊臂端部與另一臺塔機的塔身之間的距離不得小于2m;
②高位塔機的最低位置的部件(或吊鉤升至最高點或平衡重的最低部位)與低位塔機中處于最高位置部件之間的垂直距離不得小于2m。
4.塔式起重機的各部緊固件(特別是底腳螺栓、標準節聯接螺栓及回轉支承裝置聯接螺栓)必須完好,緊固可靠,吊臂、平衡臂、拉桿等連接銷軸開口銷必須齊全(或鎖片固定可靠)。
5.塔機主要金屬結構件銹蝕深度應小于原厚的10%,不得有塑性變形或裂紋,焊縫不得開裂(重點檢查塔身及塔帽根部、回轉支承裝置和塔身的連接處、爬升踏步),爬梯及走道、工作平臺、駕駛室、護身欄桿等應完好,并固定可靠。塔機 金屬結構件的焊修應由原廠進行。
6.塔式起重機使用的鋼絲繩、滑輪、制動帶、吊鉤、吊索具、卷筒等易損件達到報廢標準必須立即更換,鋼絲繩端頭繩卡使用必須符合規范要求(每一端頭所用繩卡數不得少于三只)。
7.塔式起重機力矩限制器、起重量限制器及超高、變幅、回轉限位必須調試得當、靈敏可靠、同時變幅小車應設雙向斷繩保護裝置和斷軸保護裝置。塔吊緊急開關、零位保護完好。
①當塔機起重力矩大于相應工況下的額定值并小于額定值的110%時,應切斷吊鉤上升和幅度增大方向的電源;
②對于上回轉的小車變幅的塔機,吊鉤裝置頂部至變幅小車架下端的極限位置達1000mm時,應自動切斷起升的動作電源;
③當起重量大于相應擋位的額定值并小于額定值的110%時,應切斷吊鉤上升方向的電源。
吊鉤與滑輪的報廢標準
吊鉤嚴禁補焊,有下列情況之一的應予以報廢:
表面有裂紋;
掛繩處截面磨損量超過原高度的10﹪;
鉤尾和螺紋部分等危險截面及鉤頸有永久性變形;
開口度比原尺寸增加15﹪;
鉤身的扭轉角超過10°;
滑輪有下列情況之一的應予以報廢:
裂紋或輪緣破損;
輪槽不均勻磨損達3㎜;
滑輪繩槽壁厚磨損達原壁厚的20﹪;
鑄造滑輪槽底磨損達鋼絲繩原直徑的30﹪;焊接滑輪槽底磨損達鋼絲繩原直徑的15﹪
鋼絲繩的報廢標準
對于交互捻鋼絲繩,當其一個節距內斷絲數達鋼絲繩鋼絲總根數的10℅時,鋼絲繩應報廢。
當鋼絲繩出現整股鋼絲斷裂時;
當鋼絲繩外層鋼絲磨損,使鋼絲繩直徑相對于公稱直徑減少7℅或更多時,即使未發現斷絲,鋼絲繩也應報廢。
鋼絲繩外部與內部嚴重腐蝕。
當鋼絲繩出現呈波浪形、籠狀畸變、繩股擠出、鋼絲擠出、繩徑局部增大(或減少)、被壓扁、扭結、彎折時,鋼絲繩應立即報廢。
由于繩芯損壞而引起的繩徑減小。
鋼絲繩繩端斷絲,即使數量很少也應將斷絲的部位切去重新安裝。
由于受熱或電弧的作用而引起鋼絲繩損壞的,鋼絲繩也應報廢。
8.塔機附墻裝置及預埋件的制作安裝必須符合專項方案和塔機使用說明書的規定要求(對不符合使用說明書要求時,應進行專門設計),附墻桿應安裝可調螺桿,附著桿傾斜角不得超過10°,端頭用銷軸聯接.塔身自由高度必須符合塔身使用說明書規定。
9.塔身安裝到設計規定的基本高度時在空載無風狀態下,塔身軸心線對支承面的側向垂直度偏差不應大于0.4%,附著后最高附著點以下的垂直度偏差不應大于0.2%。
10.塔 機更換的零部件材質、規格等必須符合原廠的要求。兩種不同品質液壓油不得混合使用,平衡閥、操縱閥完好。
11.塔 機嚴禁超載及斜拉斜吊和起吊未松動脫開的物件,風力大于6級時應停止作業。吊物捆扎必須牢固,吊點選擇合理,吊物平衡,禁止吊物從施工人員頭頂上方越過。
12.拆裝過程中要嚴格按照說明書規定的拆裝工藝流程進行,嚴格遵守拆裝作業安全技術規程。風力超過4級風不得進行升降作業。拆卸時應先降節,后拆除附著裝置。升降塔身時禁止開動回轉機構
吊點選擇的原則
1、對于有起吊耳環的物體吊點,使用原設計的耳環。
2、吊圓木、圓鋼及長形物體時兩吊點的位置應選在重心兩端的對稱點上。對于一圓長形物件,由其重心將物件分為兩個部分,最理想的吊點選擇在每一部分的重心位置為宜。
3、吊方形物件一般采用四個吊點,吊點位置選在四邊對稱的位置上。
鋼管扣件模板支撐體系安全技術控制要點
模板工程常見事故類型主要是坍塌事故,造成施工人員群死群傷。
模板工程必須按照住建部《建設工程高大模板支撐系統施工安全監督管理導則》及《危險性較大的分部分項工程安全管理辦法》的規定執行。目前主要執行的行業標準是《建筑施工模板安全技術規范》JGJ162-2008。模板工程專項施工方案必須嚴格履行編制、審核、批準、交底程序。
搭設人員必須取得建筑施工腳手架特種作業操作資格證書后方可上崗。
模板支撐系統塔設完成后,施工總承包單位應當組織有關人員進行驗收,驗收合格的,經施工單位項目技術負責人及項目總監理工程師簽字后方可進入下一道工序的施工。
1、 鋼管規格、扣件應符合設計要求,每根立桿底部應設置底座及墊板,木墊板厚度不得小于50㎜,墊板應有足夠強度和支承面積,且應中心承載。
2、 模板支架立桿支承部分安裝在基土上時,基土應分層夯實、硬化、達到設計規定的強度,并應有排水措施。
3、立桿的搭設垂直偏差不應大于1/200,且不應大于10㎝,立桿縱橫向間距應符合方案規定,立桿接長嚴禁搭接,必須采用對接扣件連接,相鄰兩立桿的對接接頭不得在同步內,且對接接頭沿豎向錯開的距離不宜小于500㎜,各接頭中心距主節點不宜大于歩距的1/3,嚴禁將上段的鋼管立桿與下段鋼管立桿錯開固定在水平桿上,立桿頂部與擱置木方水平桿應采用雙扣件連接。
4、 立桿頂部應設可調支托,其螺桿伸出鋼管頂部不得大于20㎝,螺桿外徑與立桿鋼管內徑的間隙不得大于3㎜,安裝時應保證上下同心,高支模主梁下,應設垂直頂撐。
5、 在立桿底距地面20㎝高處,沿縱橫水平方向應按縱下橫上的程序設掃地桿。
6、, 可調支托底部的立桿頂端應沿縱橫向設置一道水平桿,掃地桿與頂部水平桿之間的間距,在滿足專項方案設計所確定的水平桿步距要求條件下,進行平均分配確定步距后,在每一步距處縱橫方向應各設一道水平桿,當層高在8~20m時,在最頂步距兩水平桿中間應加設一道水平桿,當層高大于20m時,在最頂兩步距水平桿中間應分別增加一道水平桿。并在水平桿端部和中部沿豎向設置連續式剪刀撐。
7、 鋼管掃地桿、水平桿應采用對接,剪刀撐應采用搭接,搭接長度不得小于500㎜,并應采用2個旋轉扣件分別在離桿端不小于10㎝處進行固定,扣件的擰緊力距應不小于40N·M,且不大于65 N·M。
8、 滿堂模板和共享空間模板支架立桿,在外側周圍應設由下至上的豎向連續式剪刀撐,中間在縱橫向應每隔10m左右設置由下至上的豎向連續式剪刀撐,其寬度為4-6m,并在剪刀撐部位的頂部、掃地桿處設置水平剪刀撐。剪刀撐桿件的底端與地面頂緊,夾角宜為45°-60°。當建筑層高在8-20m時,還應在縱橫向相鄰的兩豎向連續式剪刀撐之間增加之字斜撐,在有水平剪刀撐的部位應在每個剪刀撐中間處增加一道水平剪刀撐。當建筑層高超過20m時,應將所有之字斜撐全部改為連續式剪刀撐。
9 、現澆鋼筋混凝土梁板,當跨度大于4m,模板應起拱;起拱高度宜為全跨長度的1/1000~3/1000;
10、現澆多層或高層房屋和構筑物,安裝上層模板及其支架應符合 下列規定:
①下層樓板應具有承受上層施工荷載的承載能力,否則應加設支撐支架;
②上層支架立柱應對準下層支架立柱,并應在立柱底鋪設墊板。
11、 當支架立桿高度超過5m是,應在立桿周圍外側和中間有結構柱的部位,按水平間距6-9m、豎向間距2-3m與建筑結構設置一個固結點。
12、 模板上材物料堆放應均勻,框架結構中,柱和梁板的混凝土澆筑順序,應按先澆筑柱混凝土,后澆筑梁板混凝土的順序進行。
13、拆模應有項目技術負責人和總監批準,拆模的順序和方法應按模板的設計規定進行,當設計無規定時,可采取先支的后拆、后支的先拆、先拆非承重模板,后拆承重模板,從上而下進行拆除,當拆除4-8m跨度的梁下立桿時,應先從跨中開始,對稱地分別向兩端拆除,高處搭設拆除模板時應符合高處作業安全技術規范的規定。大風前模板應有抗風的臨時加固措施。
懸挑鋼平臺安全技術控制要點
1、懸挑鋼平臺的制作必須按專項施工方案進行,主梁根部擋板必須焊加強筋。各部焊縫焊接質量良好。
2、懸挑鋼平臺主梁擱置于建筑物樓面上的長度大于50㎝,并和樓面采取固定措施,安裝時外口應略高于內口。
3、鋼平臺兩邊應各設前后兩道拉索,并設置4個吊環,吊環應用Q235鋼制作。建筑物上也必須同時預埋4個吊環。
4、每一鋼絲繩拉索端頭使用的繩卡數不得少于3只,緊固可靠,繩卡壓板在鋼絲繩受力的一側,鋼絲繩和建筑物銳角利口接觸處應加襯軟墊物。鋼絲繩完好。
5、缷料平臺木板厚度應大于5 ㎝,側面必須安裝防護欄桿(用腳手鋼管),并進行過封閉防護,使用中不得超載,荷載應均勻分布。
6、卸料平臺至建筑物的平臺板要滿鋪固定好,兩側防護要嚴密到位。

信息:
現行的工程建設規范資料匯編
建設工程監理規范 GB50319-2000
建筑工程施工質量驗收統一標準 GB50300-2001
優質建筑工程質量評價標準 DGJ32/TJ04-2004
建筑地基基礎工程施工質量驗收規范 GB50202-2002
砌體工程施工質量驗收規范 GB50203-2002
混凝土結構工程施工質量驗收規范 GB50204-2002
屋面工程質量驗收規范 GB50207-2002
地下防水工程質量驗收規范 GB50208-2002
建筑地面工程施工質量驗收規范 GB50209-2002
建筑節能工程施工質量驗收規范 GB50411-2007
建筑裝飾裝修工程質量驗收規范 GB50210-2001
建筑給水排水及采暖工程施工質量驗收規范 GB50242-2002
建筑電氣工程施工質量驗收規范 GB50303-2002
工程測量規范 GB50026-2007
混凝土強度檢驗評定標準 GBJ107-87
混凝土質量控制標準 GB50164-92
建設工程文件歸檔整理規范 GB/T50328-2001
硅酸鹽水泥、普通硅酸鹽水泥 GB175-2007
鋼筋混凝土用鋼 第二部分:熱扎帶肋鋼筋 GB1499.2-2007
鋼筋混凝土用鋼 第一部分:熱扎光圓鋼筋 GB1499.1-2008
冷扎帶肋鋼筋 GB13788-2000
低碳鋼熱扎圓盤條 GB/T701-1997
鋼筋焊接及驗收規范 JGJ18-2003
J253-2003
外墻外保溫工程技術規程 JGJ144-2004
J408-2005
建筑機械使用安全技術規程 JGJ33-2001
J119-2001
施工現場臨時用電安全技術規范 JGJ46-2005
建筑施工安全檢查標準 JGJ59-99
建筑施工高處作業安全技術規范 JGJ80-91
建筑工程冬期施工規程 JGJ104-97
建筑施工扣件式鋼管腳手架安全技術規范 JGJ130-2001
J84-2001
電氣裝置安裝工程電氣設備交接試驗標準 GB50150-2006
建筑工程施工現場供用電安全規范 GB50194-93
建筑與建筑群綜合布線系統工程驗收規范 GB/T50312-2000
智能建筑設計標準 GB/T50314-2006
住宅裝飾裝修工程施工規范 GB50327-2001
建筑排水硬聚氯乙烯管道工程技術規程 CJJ/T29-98
建筑給水氯乙烯類管道工程技術規程 CJJ/T98-2003
民用建筑工程室內環境污染控制規范 GB50325-2001
建筑節能工程施工質量驗收規程 DGJ32/J19-2007
建筑施工塔式起重機安裝、使用、拆卸安全技術規程 JGJ196-2010
J974-2010
塔式起重機混凝土基礎工程技術規程 JGJ/T187-2009
J953-2009
江蘇省工程建設標準住宅工程質量分戶驗收規程 DGJ32/J103-2010
小知識:
燃放煙花爆竹應注意哪些事項?
1、燃放前認真閱讀產品說明書及燃放注意事項;
2、選擇比較空曠的地方燃放,并與燃放的煙花爆竹保持一定的安全距離;
3、不將頭伸向煙花爆竹的正上方點火或察看點燃后熄滅的煙花爆竹;
4、不利用燃放煙花爆竹借機鬧事、打架;不用煙花爆竹威嚇或取笑他人;
5、不讓未成年人單獨燃放煙花爆竹;
6、不對未點燃的煙花爆竹進行二次點燃,應采取水澆失效法處理;
7、不用已點燃的煙花爆竹點燃其他煙花爆竹;
8、不燃 放非法生產或違禁品種的煙花爆竹;
9、煙花爆竹燃放期間,居民請及時清理陽臺、樓道可燃雜物。室內無人時,請關閉好窗戶,收拾好陽臺和窗外晾曬衣被;
10、煙花爆竹燃放時具有引發火災危險性,請千萬注意觀察周邊可燃物狀況,嚴禁在懸掛有禁, 止放煙花爆竹標志的地點和部位燃放;
11、加強未成年人安全燃放煙花爆竹教育,千萬不要在閣樓、床底、垃圾道、儲物間等部位燃放;
12、煙花爆竹專營有保障,居民請不要超量購買煙花爆竹;
13、煙花爆竹請小心保管存放,請不要靠近火源,不要在太陽下暴曬;煙花爆竹在枯草叢等部位燃放時,可用臉盆澆水打濕地面;接近房屋樹木枯葉,可用竹桿清除、打掉;
14、燃放煙花時,請?jiān)诳諘绲攸c(diǎn)平躺燃放,不要傾斜對準居民樓、可燃堆場等部位燃放;
15、鄰里關愛一家親,請安全、正確、文明燃放煙花爆竹。
被煙花爆竹炸傷后該怎么辦?
1、煙花爆竹的主要成分是火藥和可燃性金屬粉末,引燃后會產生較大的熱量和沖擊力,可造成熱燒傷和爆震傷;
2、受傷后一定要迅速降低損傷處的組織溫度,用涼水沖洗、冰塊冷敷等方法處理,以減輕腫脹,防止損傷加重;
3、冷敷后要進行局部消毒,如有破損,應盡快到正規醫院就近治療。對于頭、耳、眼、鼻、面部損傷不可掉以輕心,均應到醫院接受檢查治療,以免貽誤治療時機。
交通安全知識
一、行人須知:
1、行人須在人行道內行走,沒有人行道的要靠路邊行走;
2、行人不準在車行道 上追逐、猛跑,不準在車輛臨近時突然猛拐橫穿;
3、不準在道 路上扒車、追車,不準強行攔車或拋物擊車;
4、不準在公路上玩耍、嬉鬧;
5、學齡前兒童在街道或公路上行走,須有成年人帶領;
二、乘車須知 :
1、不準在道路中間招呼車輛;
2、機動車在行駛中不準將身體的任何部位伸出窗外;
3、乘車時,不準站立,不準在車內吃東西;
4、不強行上下車,做到先下后上,候車要排隊,按秩序上車;下車后要等車輛開走后再行走,如要穿越馬路,一定要確保安全的情況下穿行;
5、不乘坐超載車輛,不乘坐無載客許可證、運動證的車輛;
三、騎車須知 :
1、未滿十二周歲的兒童不準在道路上騎自行車、三輪車;
2、拐彎前須減速慢行,向后了望,伸手示意,不準突然拐彎;
3、不準雙手離把,不準攀扶其他車輛或手中持物;
4、不準車輛并行、互相追逐或曲折競駛;
5、要經常檢查車子性能,響鈴、剎車或其他部件有問題時不能騎車,應及時修理;
6、不準撐傘騎車,不準騎車帶人;
7、不準在道路上學騎車;
8、不準在車行道上停車或與機動車爭道搶行。 |
